Nouvelles installations de clarifloculation et de stockage du chlorure ferrique de Seine Aval

Construite il y a plus de 80 ans, l'usine d'épuration du SIAAP Seine Aval située à Achères (78), est le plus grand site d'épuration d'eaux usées d'Europe. Il traite en moyenne 1,5 million de m³ d'eau par jour.

Enjeux

Le projet vise :

  • À réhabiliter l’unité de clarifloculation en conservant les éléments qui n’ont pas été touchés par l’incendie du 3 juillet 2019 et en réalisant toutes les adaptations nécessaires pour prévenir le risque incendie.
  • À construire un nouveau stockage principal de chlorure ferrique centralisé pour l’ensemble de l’usine, indépendant et sécurisé

Fonction des nouvelles installations

Le traitement des eaux usées se déroule en 3 grandes étapes : le pré-traitement, la décantation primaire puis le traitement biologique. Une file dédiée assure le traitement des boues.

L’unité de clarifloculation se situe après le pré-traitement, en amont de la file de biofiltration qu’elle contribue à protéger. Elle constitue une étape de décantation améliorée par injection de produits chimiques qui permettent d’augmenter la taille des particules décantables. Un des réactifs utilisés est le chlorure ferrique.

La présence de ces unités est essentielle pour redonner au site de Seine Aval toutes les capacités de traitement par temps sec et temps de pluie tout en améliorant la sûreté de fonctionnement et ses capacités de maintenance.

L’unité regroupant les cuves de chlorure ferrique permettra son dépotage, son stockage et sa distribution vers les différentes étapes du process utilisant ce réactif. Ce stockage sécurisé sera séparé et indépendant de l’unité de clarifloculation.



Objectif

  • Améliorer la disponibilité de l’usine
  • Améliorer la sûreté de fonctionnement
  • Améliorer la maintenabilité du site
  • Réduire les nuisances et améliorer le cadre de vie des riverains.
  • Améliorer les conditions de travail des agents.

Descriptif

  • Réhabilitation du bâtiment de l'unité de clarifloculation en intégrant les standards incendie du SIAAP : séparation et cloisonnement des locaux électriques HT et BT, détection et extinction gaz, compartimentage et cloisonnement des circulations et escaliers, application du référentiel APSAD
  • Remplacement des équipements détériorés par l’incendie et reprise de l’installation électrique
  • Remplacement de la désodorisation chimique par une désodorisation biologique

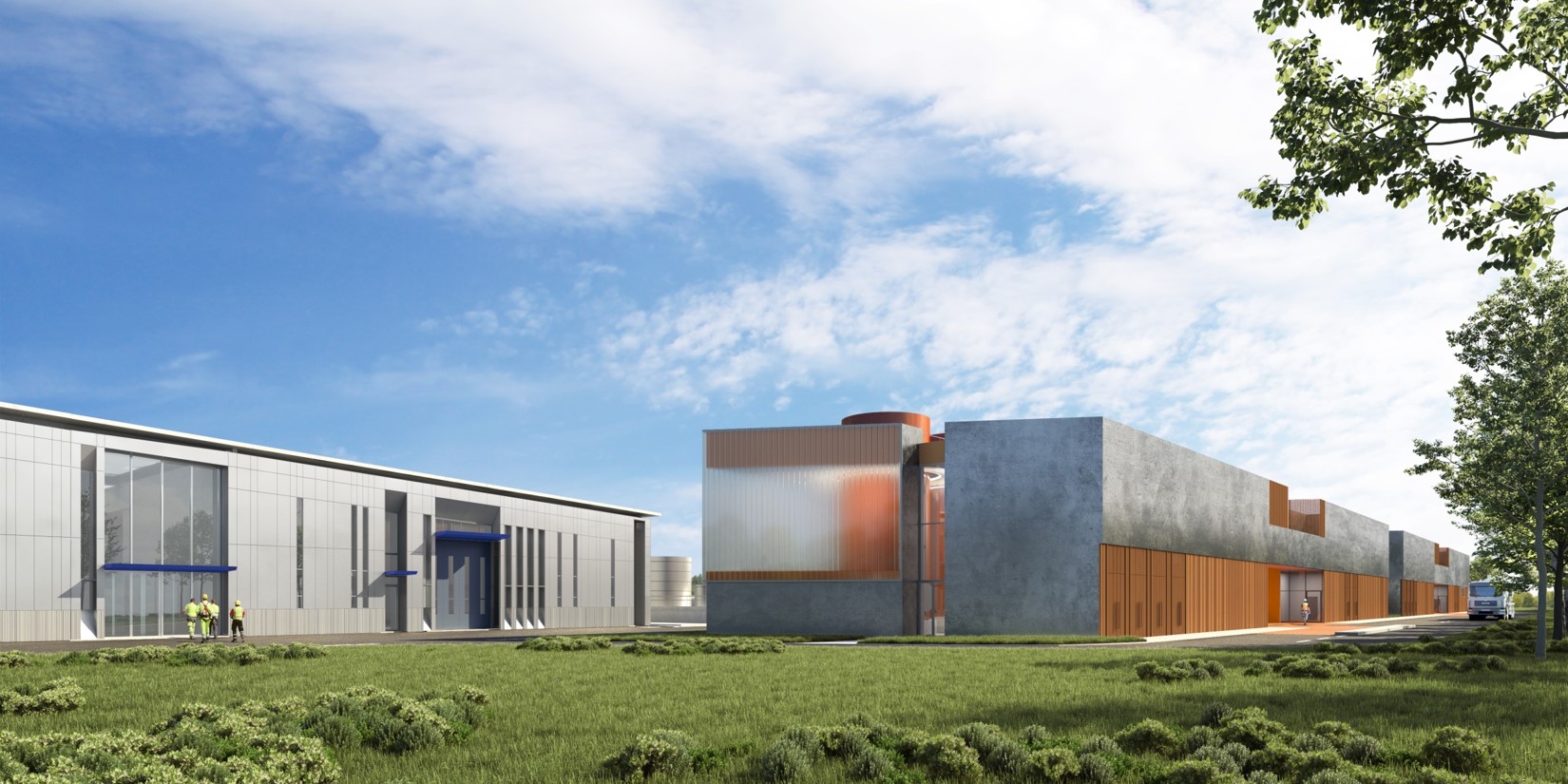

  • Création de 4 bâtiments de stockage de chlorure ferrique à l’extérieur du bâtiment de la clarifloculation
  • Adaptation des réseaux et voiries aux nouvelles installations du site (nouvelle décantation, nouveaux homogénéisateurs…)
  • Création d’une réserve d’eau pour l’extinction incendie
  • Mise en place d’une seconde boucle de distribution électrique Haute Tension indépendante
  • Réduction des coûts d’exploitation (coût du micro-sable et des travaux de curage)
  • Mise en place du processus BIM (Building Information Modeling) pour intégrer ces installations dans la gestion numérique des données déployée par le SIAAP dans ses usines

Le retour d’expérience de l’incendie de 2019 a été pris en compte pour sécuriser dès la conception les deux unités.

Observatoire chantier

Cette rubrique regroupera toutes les dispositions prises par le SIAAP pour maîtriser les impacts du chantier, ainsi que le suivi de leur mise en œuvre.

Pour toutes questions relatives au chantier, merci de contacter l'adresse dédiée au chantier : chantierclarif@remove-this.siaap.fr

Calendrier

  • 30 septembre au 2 novembre 2022 : enquête publique avec avis favorable de la commission d’enquête émis le 2 décembre 2022
  • 22 juin 2023 : avis favorable du CODERST du Val-d’Oise sur le projet d’arrêté inter-préfectoral
  • 05 juillet 2023 : avis favorable du CODERST des Yvelines sur le projet d’arrêté inter-préfectoral
  • 26 juillet 2023 : notification de la signature de l’arrêté inter-préfectoral N°2023/DRIEAT/SPPE/042 en date du 20 juillet 2023 autorisant l’unité de clarifloculation réhabilitée et le stockage principal de chlorure ferrique
  • Fin août 2023 : début des travaux de réhabilitation
  • Décembre 2025 : mise en service du nouveau stockage de chlorure ferrique

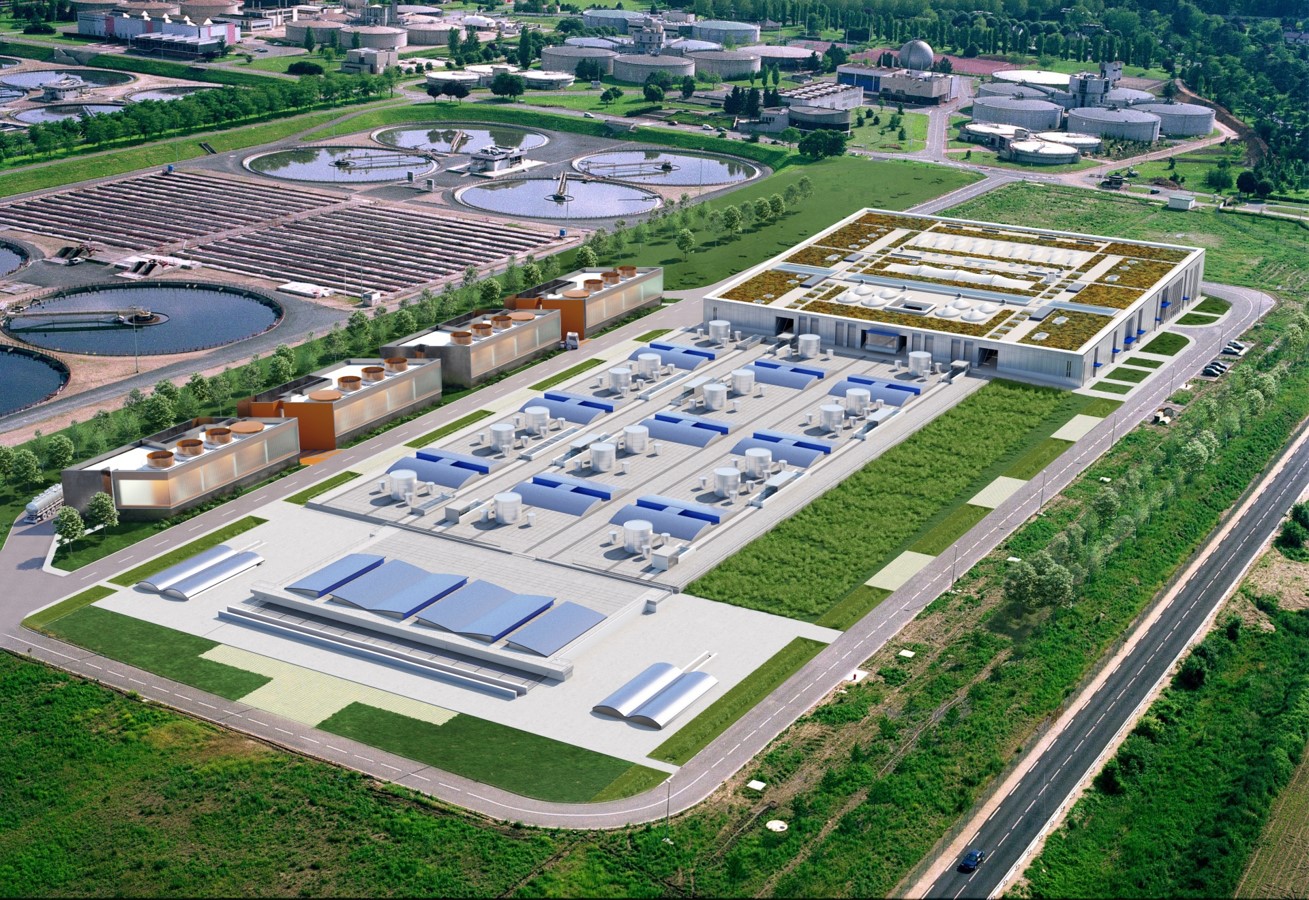

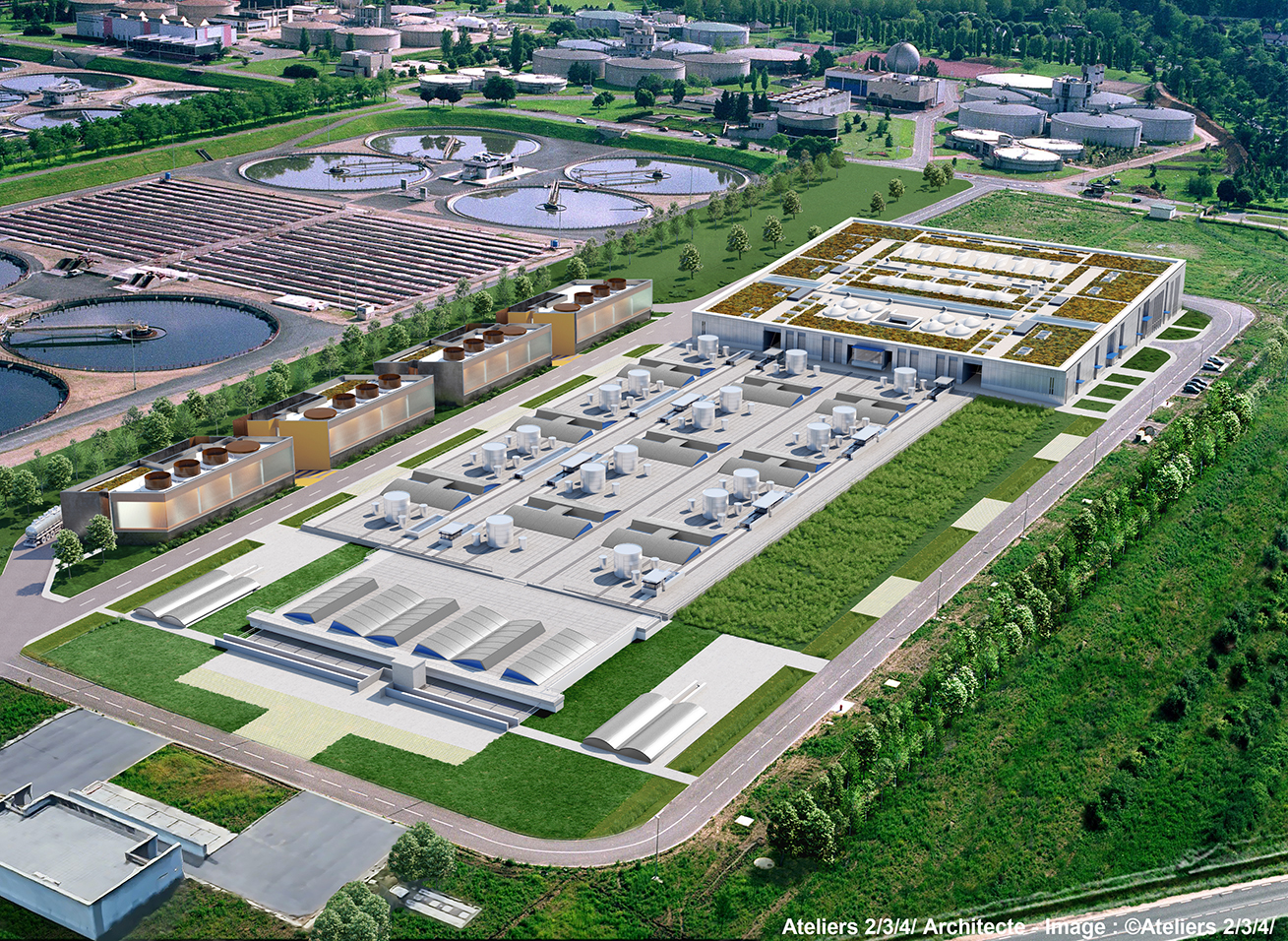

  • Mi-2026 : mise en service de la nouvelle unité de clarifloculation

Financement

Première pierre

Le mardi 19 mars 2024, François-Marie DIDIER, Président du SIAAP, a accueilli sur les chantiers de la clarifloculation à Seine Aval (78) de nombreux élus et représentants de l’État. L'objectif était de leur présenter les avancées des chantiers des installations de clarifloculation et de stockage de chlorure ferrique de Seine Aval.
